40 лет назад – 01 апреля 1980 года заложили первый кубометр бетона в фундамент реакторного отделения энергоблока №1 ЗАЭС. Именно с этого момента начался отсчет истории строительства, а затем и эксплуатации Запорожской атомной электростанции.
С начала эксплуатации первый энергоблок выработал более 200 млрд кВтч, а с начала 2020 года – почти 2,2 млрд кВтч электроэнергии.
Уже четыре энергоблока ЗАЭС безопасно работают в сверхпроектный срок. Сейчас коллектив Запорожской АЭС ведет активную подготовку к продлению энергоблока №5, проектный срок эксплуатации которого истекает 27 мая 2020 года.
Хронология пуска энергоблока №1 ОП ЗАЭС и памятные даты:

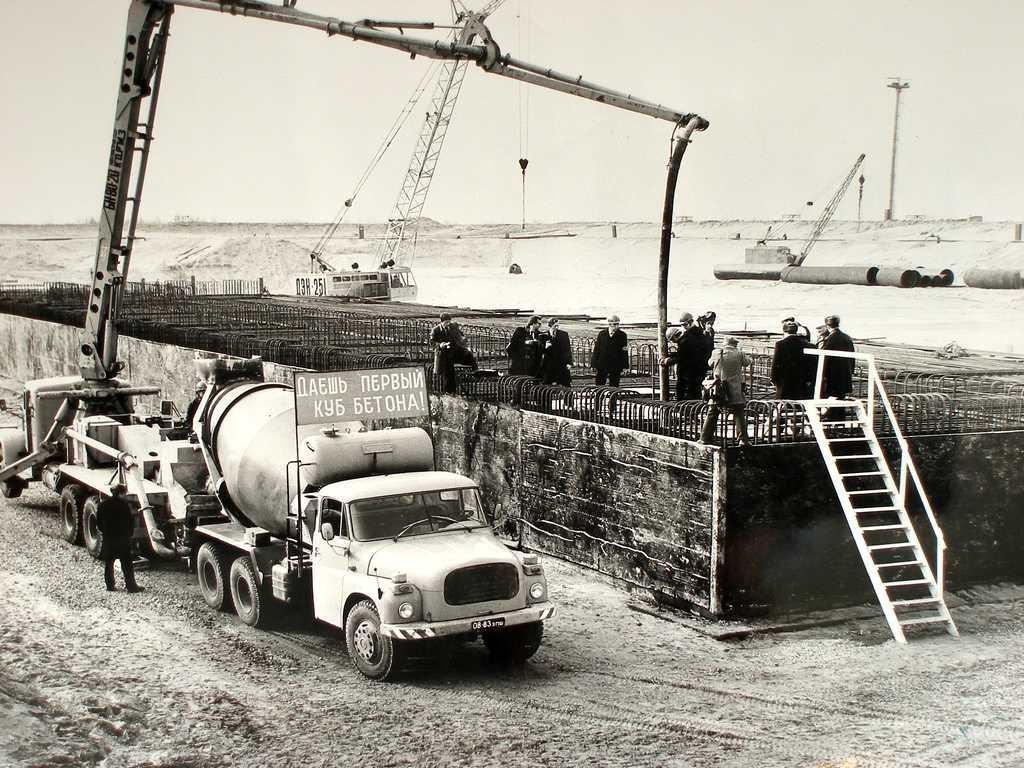

- 01 апреля 1980 года уложен первый кубометр бетона в фундамент реакторного отделения.
- 30 декабря 1982 года проведен монтаж купола реакторного отделения.
- 16 января 1983 года реактор установлен на проектное место.
- 18 октября 1984 года начата загрузка топлива в активную зону реактора (1-я тепловыделяющая сборка).
- 09 ноября 1984 года проведен физический пуск.
- 10 декабря 1984 года энергоблок подключен к энергосистеме.
- 21 декабря 1984 года энергоблок введен в эксплуатацию.
- 21 марта 1985 года выработан первый миллиард киловатт-часов электроэнергии.
- 25 декабря 1985 года энергоблок вышел на 100% мощность.
- 23 июля 2004 года энергоблок выработал 100-миллиардный киловатт-час электроэнергии с начала эксплуатации.
- 13 сентября 2016 года Госатомрегулирования Украины (ГИЯРУ) приняла решение о продлении срока эксплуатации энергоблока до 23 декабря 2025 года.
- 20 марта 2020 года энергоблок выработал 200-миллиардный киловатт-час электроэнергии с начала эксплуатации.
Источник – Запорожская атомная электростанция
